Przedmiar robót - jak unikać błędów i oszczędzać?

Radosław Głowacki

Radosław Głowacki

|

11 lipca 2026

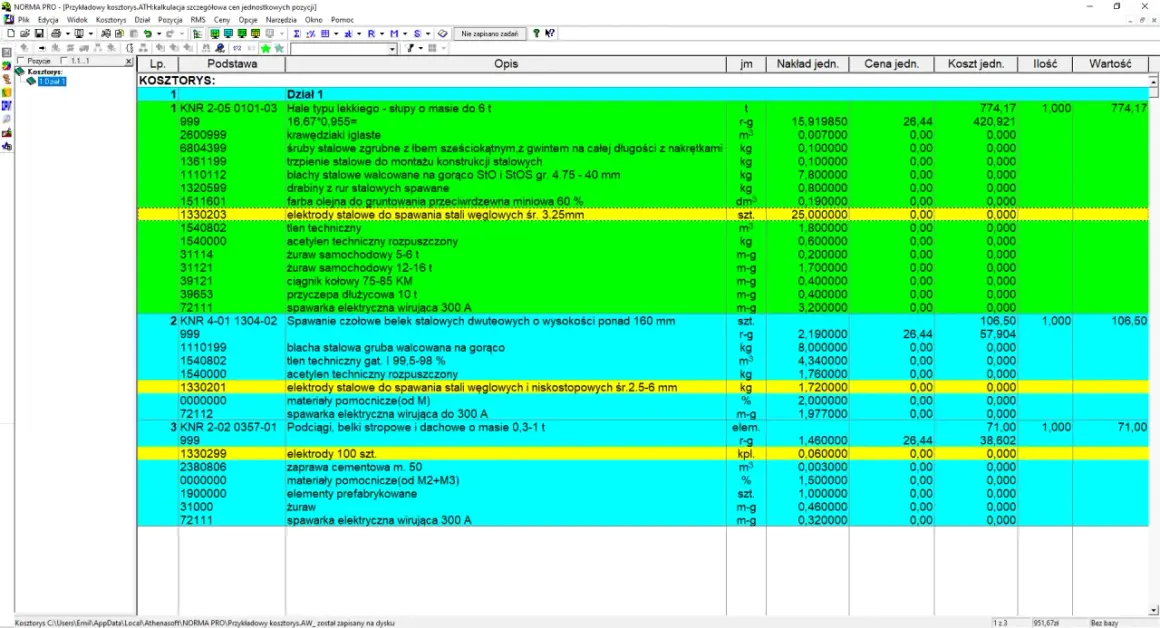

Przedmiar robót budowlanych: hale, spawanie stali, elektrody, materiały pomocnicze, spawarka elektryczna.

Przy budowie i remoncie najwięcej nieporozumień rodzi się nie na etapie samych prac, tylko wcześniej, gdy trzeba ustalić, co dokładnie ma zostać zrobione i w jakiej ilości. W praktyce przedmiar robót działa jak mapa ilościowa inwestycji: porządkuje zakres, jednostki i kolejność działań, dzięki czemu łatwiej porównać oferty i wychwycić braki. To szczególnie ważne przy budynkach, gdzie jedna pomyłka w metrażu, instalacjach albo robotach wykończeniowych potrafi zmienić cały kosztorys.

To dokument, który porządkuje zakres i ilości robót

  • Nie jest samą wyceną, tylko zestawieniem robót i ich ilości.
  • Powinien wynikać z rysunków, opisu technicznego i logicznej kolejności prac.
  • W poprawnej wersji znajdziesz stronę tytułową, spis działów i tabelę pozycji.
  • Najlepiej sprawdza się przy porównywaniu ofert i kontroli zakresu umowy.
  • Najczęstsze błędy dotyczą powierzchni, kubatury, instalacji i prac dodatkowych.

Czym jest ten dokument i po co powstaje

Najprościej mówiąc, to techniczne zestawienie robót budowlanych, które pokazuje co ma zostać wykonane, w jakiej kolejności i w jakiej ilości. Ja traktuję go jako narzędzie porządkujące inwestycję, a nie formalny dodatek do projektu. Sam w sobie nie wycenia prac, ale daje solidną podstawę do rozmowy z wykonawcą, sprawdzenia zakresu i policzenia, czy oferta rzeczywiście obejmuje to, co powinno.

W budynku ma to szczególne znaczenie, bo zakres często rozbija się na kilka branż: konstrukcję, instalacje, izolacje, elewację, wykończenie, zagospodarowanie terenu. Bez takiego zestawienia łatwo porównać oferty tylko „na oko”, a potem zdziwić się, że jedna z nich nie obejmuje na przykład wywozu gruzu, rusztowań albo robót przygotowawczych. Żeby dobrze ocenić jakość dokumentu, najpierw trzeba zobaczyć, z czego jest złożony i czy da się go bez problemu sprawdzić z projektem.

Jakie elementy powinien zawierać poprawny dokument

W dobrze przygotowanym zestawieniu nie chodzi o elegancki układ, tylko o komplet informacji, które można zweryfikować. Obowiązująca praktyka sprowadza się do trzech głównych części: strony tytułowej, spisu działów i tabeli pozycji. Dla inwestora ważne jest jedno: jeśli któregokolwiek z tych elementów brakuje, dokument traci na wartości użytkowej i trudniej oprzeć na nim porównanie ofert.

Część dokumentu Co zawiera Po co jest potrzebna
Strona tytułowa Nazwa inwestycji, adres obiektu, dane zamawiającego, autor opracowania, data Identyfikuje dokument i wiąże go z konkretnym budynkiem
Spis działów Podział robót na grupy i etapy Ułatwia orientację w całym zakresie prac
Tabela pozycji Numer pozycji, opis, jednostkę, ilość, odwołanie do specyfikacji Stanowi podstawę porównania i rozliczeń
Obliczenia ilości Sposób wyliczenia metrów, kubatury, sztuk albo kompletów Pozwala sprawdzić, skąd wzięły się liczby

W praktyce zwracam uwagę szczególnie na to, czy pozycje mają jasny opis i czy ilości da się odtworzyć z rysunków. Jeśli w tabeli pojawiają się tylko ogólne nazwy, bez podstaw obliczeń, ryzyko błędu rośnie bardzo szybko. Warto też pamiętać, że roboty tymczasowe, pomocnicze i organizacyjne nie zawsze są ujmowane wprost, więc trzeba sprawdzić, czy nie zostały „schowane” w cenie albo pominięte zupełnie. Gdy ten układ jest czytelny, dużo łatwiej przejść do samego odczytywania pozycji i jednostek.

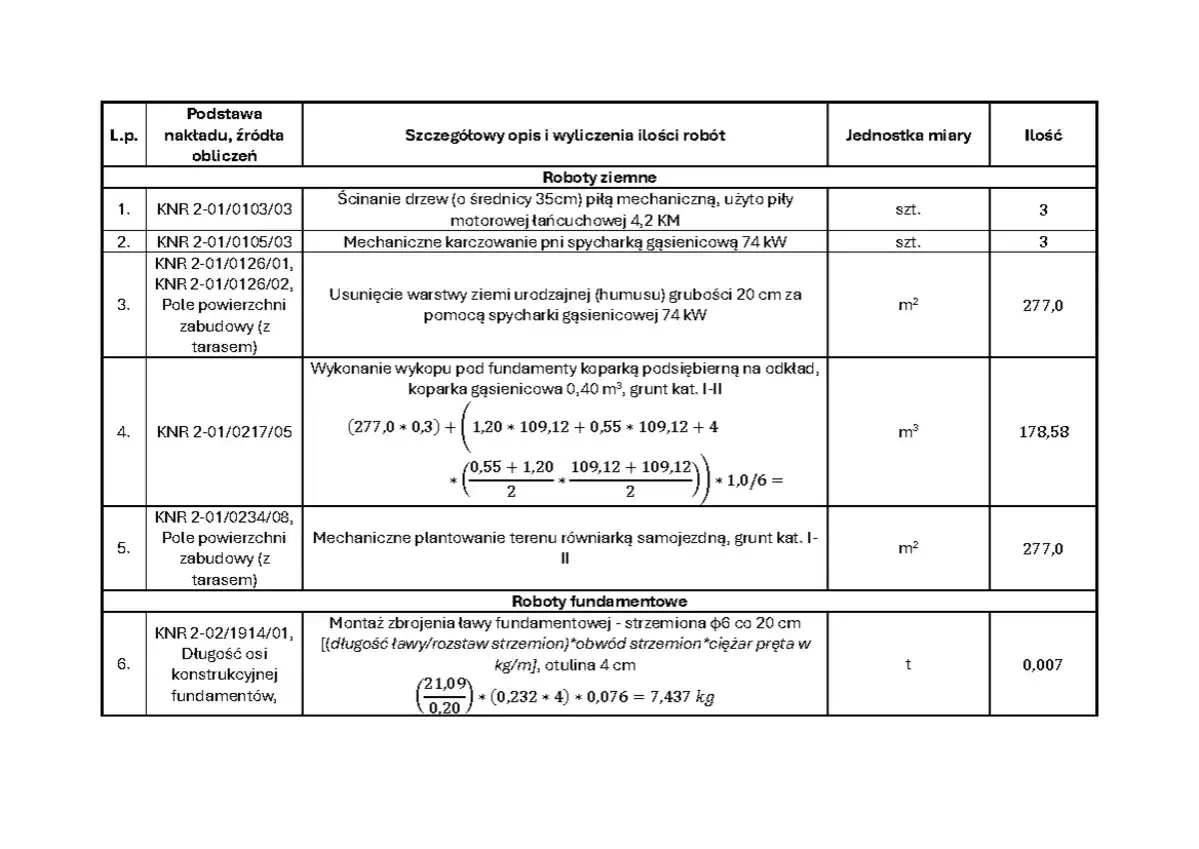

Przedmiar robót budowlanych: ścinanie drzew, karczowanie pni, usuwanie humusu, wykonanie wykopu pod fundamenty, plantowanie terenu, montaż zbrojenia ławy fundamentowej.

Jak czytać pozycje bez mylenia ilości z zakresem

Najwięcej zamieszania bierze się z tego, że jedna pozycja może wyglądać prosto, ale liczyć się ją już nie tak prosto. Ja zawsze zaczynam od sprawdzenia jednostki miary, bo to ona mówi, czy mam do czynienia z powierzchnią, kubaturą, długością czy liczbą sztuk. Dopiero potem patrzę na opis i podstawę obliczeń, czyli na to, z czego wynikają podane wartości.

Jednostka Co zwykle oznacza Na co uważać
m2 Tynki, malowanie, ocieplenie, posadzki, izolacje Czy powierzchnia wynika z projektu i czy uwzględniono otwory, skosy oraz załamania
m3 Wykopy, beton, zasypki, roboty ziemne Czy liczona jest kubatura, a nie sama powierzchnia rzutu
m Przewody, rynny, listwy, obróbki, instalacje liniowe Czy długość obejmuje wszystkie odcinki i połączenia
szt. Okna, drzwi, oprawy, elementy wyposażenia Czy liczba zgadza się z zestawieniem projektowym
kpl. Zestawy elementów lub kompletne układy Co dokładnie wchodzi w skład jednego kompletu

Jeśli jednostka jest poprawna, ale opis zbyt ogólny, dokument nadal może wprowadzać w błąd. Przykład z budynku jest prosty: „malowanie ścian” brzmi niewinnie, ale nie mówi jeszcze nic o przygotowaniu podłoża, gruntowaniu, liczbie warstw ani o tym, czy w cenie są też sufity i ościeża. To właśnie takie detale decydują, czy oferty da się porównać uczciwie. Ten etap czytania prowadzi naturalnie do pytania, czym taki zestawienie różni się od obmiaru i kosztorysu.

Czym różni się od obmiaru i kosztorysu

Te trzy dokumenty są ze sobą powiązane, ale pełnią inną funkcję. Przedmiar porządkuje planowane ilości robót, obmiar mierzy to, co rzeczywiście wykonano, a kosztorys przypisuje do pozycji ceny i pokazuje wartość prac. Właśnie dlatego nie warto ich używać zamiennie, bo każdy odpowiada na inne pytanie inwestora.

Dokument Kiedy powstaje Do czego służy Najczęstszy błąd
Przedmiar Przed realizacją robót Określa zakres i ilości Mylenie go z gotową wyceną
Obmiar W trakcie lub po wykonaniu Weryfikuje faktycznie wykonane roboty Zakładanie, że zawsze będzie identyczny z projektem
Kosztorys Przed startem albo w trakcie inwestycji Nadaje cenę jednostkom i sumuje koszt Liczenie bez sprawdzenia ilości i zakresu

To rozróżnienie ma duże znaczenie zwłaszcza wtedy, gdy w grę wchodzi kilka ofert na ten sam dom, mieszkanie albo część wspólną budynku. Jeśli jeden wykonawca liczy roboty inaczej niż drugi, sama cena końcowa niewiele mówi o realnym zakresie. Dlatego zawsze patrzę na to, czy dokument wyjściowy jest spójny z ofertą i czy da się z niego odczytać, za co faktycznie płacimy. Gdy to już widać, łatwiej użyć go praktycznie przy wyborze wykonawcy.

Jak wykorzystać go przy budowie domu lub remoncie mieszkania

W prywatnej inwestycji ten dokument ma najbardziej praktyczną wartość wtedy, gdy porównujesz wykonawców albo chcesz sprawdzić, czy zakres remontu nie został zbyt ogólnie opisany. Przy domu jednorodzinnym pomaga policzyć fundamenty, ściany, dach, instalacje i wykończenie. Przy mieszkaniu w budynku wielorodzinnym świetnie wyłapuje rozjazdy wokół prac w łazience, kuchni, na ścianach działowych, przy wymianie stolarki albo przy remoncie części wspólnych.

  • Proś o zestawienie ilości do każdej oferty, a nie tylko o jedną kwotę końcową.
  • Porównuj pozycja po pozycji, bo różnica często kryje się w zakresie, nie w stawce.
  • Doprecyzuj, kto odpowiada za materiały, transport, zabezpieczenia i sprzątanie po robocie.
  • Sprawdź, czy wywóz gruzu, rusztowania, ruszty, demontaże i zabezpieczenie pomieszczeń są ujęte osobno.
  • Przy starszym budynku zostaw miejsce na odkrywki, poprawki i prace dodatkowe, bo stan ukryty bywa inny niż w projekcie.
  • W umowie wpisuj odwołanie do konkretnego zestawienia, żeby później nie było sporu o interpretację zakresu.

Najwięcej oszczędza nie najniższa stawka, tylko zgodny zakres. Jeśli wykonawca dostaje dobrze przygotowane ilości, łatwiej wycenić roboty uczciwie i bez dopisywania później kolejnych pozycji. Z mojego punktu widzenia to jeden z najprostszych sposobów, żeby uniknąć nerwów na etapie realizacji. Kiedy zaczynasz sprawdzać pozycje po kolei, od razu wychodzą też błędy, które potrafią zafałszować cały koszt.

Najczęstsze błędy, które zafałszowują ilości i ceny

Największy problem nie leży zwykle w samych technologiach, tylko w sposobie liczenia. W budynkach błędy w ilościach potrafią urosnąć szybko, bo jedna pominięta powierzchnia albo źle policzona długość instalacji wpływa na kilka kolejnych pozycji. Ja najczęściej widzę te same pułapki:

  • Kopiowanie ogólnego wzoru bez dopasowania do konkretnego projektu.
  • Liczenie samych powierzchni bez uwzględnienia skosów, załamań, otworów i wnęk.
  • Pomijanie robót przygotowawczych, demontażowych i porządkowych.
  • Wrzucone do jednej pozycji instalacje, które powinny być rozbite na etapy lub pomieszczenia.
  • Brak jasnego wskazania, czy w cenie są rusztowania, transport, wywóz odpadów i zabezpieczenie miejsca pracy.

W praktyce taki błąd nie musi od razu wyglądać dramatycznie. Czasem jedna źle policzona pozycja przesuwa ofertę tylko o kilka procent, ale przy większym budynku to już realne pieniądze i późniejszy spór o dopłaty. Dlatego nie patrzę wyłącznie na sumę końcową. Najpierw sprawdzam, czy liczby są logiczne, a dopiero potem czy cena jest atrakcyjna. Z tego samego powodu przed akceptacją wyceny robię jeszcze jeden, prosty test.

Zanim zaufasz wycenie, sprawdź te trzy rzeczy

Jeśli miałbym wskazać tylko trzy rzeczy, które dają największą ochronę przed pomyłką, wybrałbym właśnie te. Nie wymagają specjalistycznego oprogramowania ani skomplikowanej wiedzy, a potrafią wyłapać większość problemów jeszcze przed podpisaniem umowy.

  1. Czy zakres zgadza się z rysunkami, opisem technicznym i stanem faktycznym budynku.
  2. Czy przy każdej pozycji jest jednostka, liczba i jasny sposób obliczenia ilości.
  3. Czy oferta obejmuje wszystko, co łatwo przeoczyć, czyli dojazdy, zabezpieczenia, odpady, logistykę i prace tymczasowe.

Jeżeli te trzy warunki są spełnione, dużo trudniej o niemiłe zaskoczenie na budowie lub przy remoncie. Dobry dokument nie musi być długi, ale musi być spójny, policzalny i czytelny dla obu stron. Właśnie wtedy staje się realnym wsparciem przy inwestycji w budynek, a nie tylko kolejnym załącznikiem do papierów.

FAQ - Najczęstsze pytania

Przedmiar robót to techniczne zestawienie planowanych prac budowlanych, określające co, w jakiej kolejności i w jakiej ilości ma zostać wykonane. Służy do uporządkowania inwestycji i porównywania ofert.

Przedmiar określa planowane ilości przed pracami, obmiar weryfikuje faktycznie wykonane roboty, a kosztorys przypisuje ceny do pozycji, sumując koszt. Każdy ma inną funkcję.

Poprawny przedmiar zawiera stronę tytułową, spis działów, tabelę pozycji (z opisem, jednostką, ilością) oraz często obliczenia ilości, co pozwala na weryfikację danych.

Najczęstsze błędy to kopiowanie ogólnych wzorów, pomijanie robót przygotowawczych, błędne liczenie powierzchni, brak uwzględnienia skosów czy brak jasnego wskazania kosztów dodatkowych (np. rusztowania).

Proś o zestawienie ilości do każdej oferty i porównuj je pozycja po pozycji. Upewnij się, że zakres prac, materiały i prace dodatkowe są jasno określone i zgodne z umową.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

przedmiar robót przedmiar robót budowlanych przedmiar robót co to przedmiar robót a kosztorys przedmiar robót jak czytać błędy w przedmiarze robót

Udostępnij artykuł

Autor Radosław Głowacki
Radosław Głowacki
Jestem Radosław Głowacki, doświadczonym analitykiem rynku nieruchomości z ponad dziesięcioletnim stażem w branży. Moja praca koncentruje się na dogłębnym zrozumieniu trendów rynkowych oraz analizie danych, co pozwala mi dostarczać czytelnikom rzetelne i aktualne informacje na temat nieruchomości. Specjalizuję się w ocenie wartości mieszkań i domów, a także w analizie lokalnych rynków, co umożliwia mi oferowanie obiektywnego spojrzenia na zmiany zachodzące w tej dziedzinie. Moim celem jest uproszczenie skomplikowanych zagadnień związanych z rynkiem nieruchomości, aby każdy mógł łatwo zrozumieć, jak podejmować świadome decyzje. Zawsze stawiam na dokładność i rzetelność danych, co buduje zaufanie moich czytelników. Dążę do tego, aby moja praca była nie tylko informacyjna, ale także inspirująca, pomagając innym w lepszym zrozumieniu dynamicznego świata nieruchomości.
